Construcciones GironaPresupuesto al instante
Volver al blog
Reforma

Cuánto dura de verdad una reforma integral en Girona

Nadie reforma para vivir dos años entre polvo. Te contamos sin adornos qué marca el plazo real de una reforma integral en Girona, un desglose honesto por fases en semanas y por qué un plazo cerrado por escrito es tu mejor seguro.

Por Construcciones Girona 8 min de lectura Jun 2026
Piso del Eixample de Girona en plena reforma integral con muros al descubierto y andamio interior
Una reforma integral en un piso antiguo de Girona rara vez sale como en el calendario optimista de la primera llamada.

Cuando alguien pregunta cuánto dura una reforma integral, casi siempre espera una cifra redonda y corta. La respuesta sincera es que el plazo no lo decide una tabla genérica de internet, sino tu vivienda concreta, tus decisiones y el estado real de lo que hay detrás de los tabiques. En Girona reformamos tanto pisos del Barri Vell y del Eixample como casas de pueblo del entorno, y hemos aprendido que prometer un plazo bonito para firmar rápido es la forma más segura de acabar con un cliente enfadado a mitad de obra.

Con más de veinte años de experiencia levantando y rehaciendo viviendas en la comarca, la horquilla realista para una reforma integral de un piso de tamaño medio se mueve entre las diez y las dieciséis semanas de obra efectiva. En una casa entera, con más superficie, envolvente y a veces exterior, es fácil superar las veinte. Pero esos números solo tienen sentido cuando entiendes qué los estira. Vamos a ello con honestidad.

Qué alarga de verdad una reforma

El primer factor, y el más subestimado, eres tú. La toma de decisiones del cliente es lo que más veces frena una obra: elegir el modelo de cocina, el color del gres, la grifería o dónde va cada enchufe parece rápido en la cabeza, pero mientras no está decidido, hay tajos que no arrancan. Una semana de duda del propietario es una semana perdida en el calendario, aunque el equipo esté disponible.

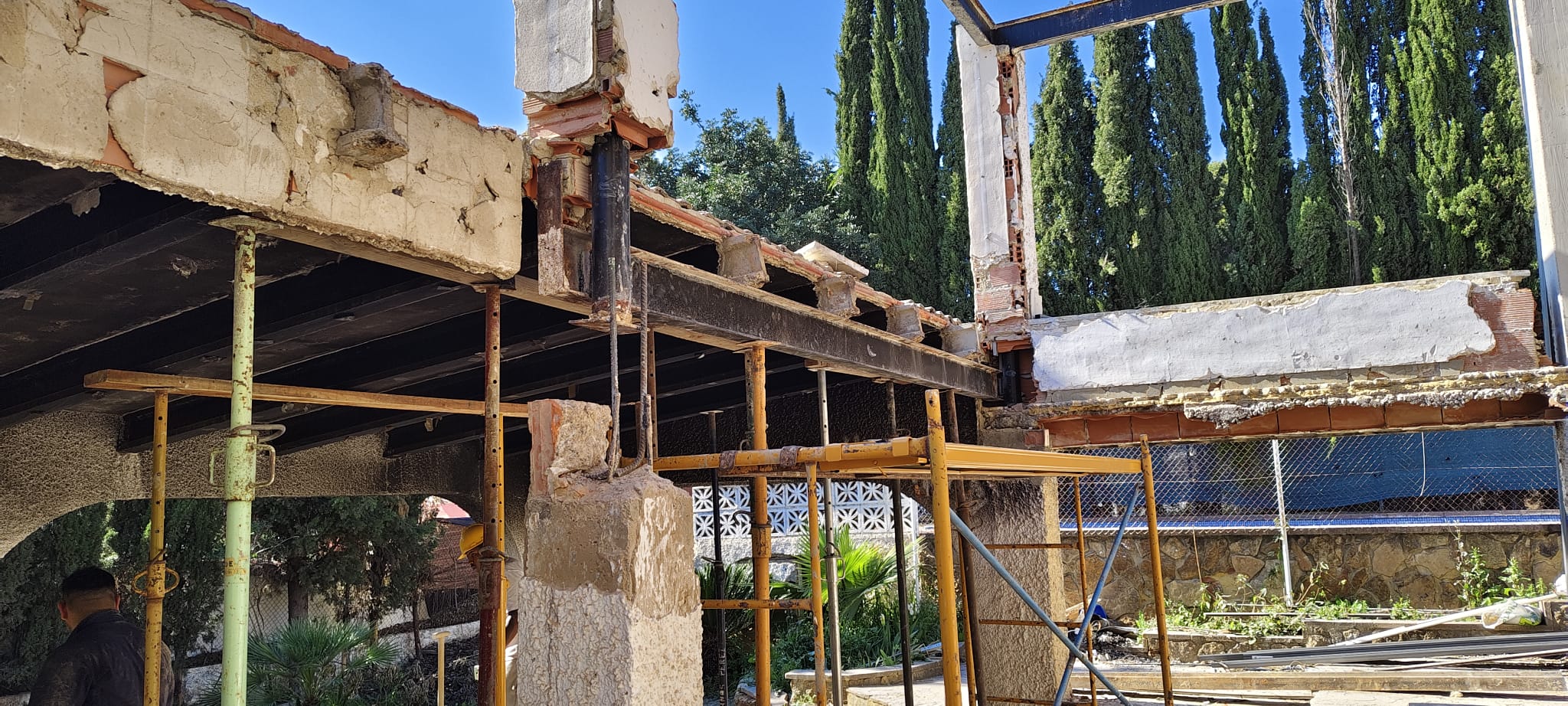

Operario instalando una nueva red de fontanería y electricidad sobre un forjado de vigueta en un piso del Barri Vell de Girona
Las instalaciones nuevas y los plazos de fabricación de cocina y carpintería marcan el ritmo real más que la propia demolición.

El segundo son los plazos de fabricación. La cocina a medida, la carpintería interior, las ventanas de aluminio o las encimeras no están en un almacén esperándote: se piden, se fabrican y se sirven. Entre que confirmas medidas y llega el material pueden pasar de cuatro a ocho semanas. Por eso una obra bien gestionada encarga estos elementos al principio, no cuando ya toca montarlos; si se pide tarde, la vivienda se queda parada esperando una cocina que no llega.

El tercero es lo que aparece al abrir. El parque de vivienda antiguo de Girona guarda sorpresas: en el Barri Vell y en el Eixample abundan los muros de carga de mampostería y los forjados de vigueta, a veces de madera y a veces metálicos con posible corrosión. Picar un tabique puede destapar una bajante de plomo, una instalación eléctrica sin toma de tierra o una viga que hay que sanear. Ninguna visita previa, por buena que sea, ve a través de las paredes al cien por cien; lo honesto es dejar un margen para imprevistos, no fingir que no existen.

reforma integral." data-en="And the fourth, which almost no one mentions on the first call, is the physics of materials. Concrete, mortar screeds, plasterwork and floor bases need to cure and dry; you don't paint or tile over them the next day because the clock does not rule over chemistry. On top of that comes the municipal licence: depending on whether the job is a prior notification or a major works permit, the procedure at Girona City Council shifts from days to weeks, and without the notification or permit in order you cannot start with peace of mind. You can see the full scope on our full renovation page.">Y el cuarto, que casi nadie menciona en la primera llamada, es la física de los materiales. El hormigón, los recrecidos de mortero, los enlucidos y las soleras necesitan curar y secar; no se pintan ni se alicatan encima al día siguiente porque el reloj no manda sobre la química. A eso se suma la licencia municipal: según la obra sea comunicación previa u obra mayor, el trámite en el Ayuntamiento de Girona cambia de días a semanas, y sin la comunicación o el permiso en regla no se puede empezar con tranquilidad. Puedes ver el alcance completo en nuestra página de reforma integral.

Un plazo realista no es el más corto que suena bien por teléfono, sino el que aguanta cuando abres el primer tabique.

Construcciones Girona

Fases y plazos realistas

Una reforma integral no es un bloque único, sino una cadena de fases donde cada una depende de la anterior. Estos rangos son orientativos para un piso de tamaño medio en Girona; una casa entera los amplía. Lo importante no es memorizar las semanas, sino entender que van encadenadas y que algunas se solapan mientras otras obligan a esperar.

Fase 1 · Proyecto, licencia y encargos (2 a 5 semanas antes de picar)

Antes de tocar nada se define el proyecto, se tramita la comunicación previa o la licencia de obra mayor en el ayuntamiento y se encargan cocina, carpintería y ventanas para que fabriquen mientras avanza la obra. Esta fase no siempre se ve como obra, pero si se salta, la reforma se atasca más tarde.

Fase 2 · Demolición e imprevistos (1 a 2 semanas)

Se retira lo viejo y se abren los tabiques. Aquí es donde aparecen las sorpresas del forjado de vigueta o de las viejas instalaciones. Reservamos margen porque en un piso antiguo del Eixample es normal encontrar algo que sanear.

Fase 3 · Instalaciones y albañilería (3 a 5 semanas)

Fontanería, electricidad, saneamiento, nuevos tabiques y recrecidos. Es el corazón de la obra y también donde entra el tiempo de secado que no se puede acelerar sin comprometer el resultado.

EN CORTO · el plazo por fases

  • Proyecto, licencia y encargos: 2 a 5 semanas previas (se solapa con el resto).
  • Demolición e imprevistos: 1 a 2 semanas.
  • Instalaciones y albañilería: 3 a 5 semanas.
  • Alicatados, pavimentos y secado: 2 a 3 semanas.
  • Cocina, carpintería, pintura y remates: 2 a 4 semanas.
  • Total piso medio: 10 a 16 semanas de obra efectiva; una casa entera, más de 20.
Fase final de una reforma integral en Girona con cocina montada, pavimento nuevo y estancia lista para entregar
Los remates finales —montaje de cocina, pintura y repasos— son los que convierten una obra en una casa lista para vivir.

Fases 4 y 5 · Acabados, cocina y remates (4 a 7 semanas)

reforma parcial, con plazos sensiblemente menores." data-en="With the installations closed come tiling, flooring and drying time, then the assembly of the kitchen and joinery ordered at the start, the painting and the finishes. The last days, the touch-ups and cleaning, are what separate a decent handover from a half-finished job. If your case is more limited, a partial renovation with noticeably shorter timelines may suit you better.">Con las instalaciones cerradas llegan alicatados, pavimentos y el tiempo de secado, y después el montaje de la cocina y la carpintería que se encargaron al principio, la pintura y los remates. Los últimos días, los de repasos y limpieza, son los que separan una entrega digna de una obra a medio terminar. Si tu caso es más acotado, quizá te encaje mejor una reforma parcial, con plazos sensiblemente menores.

Por qué el plazo cerrado te protege

Un plazo dicho de palabra no vale nada cuando la obra se complica. Por eso trabajamos con equipo propio, sin subcontratar la obra a terceros que descuadran el calendario, y cerramos el plazo por escrito dentro del presupuesto tras una visita técnica gratuita. Poner una fecha en un papel obliga al constructor a planificar de verdad: a encargar la cocina a tiempo, a coordinar los gremios y a no dejar tu casa parada esperando a otro. Y a ti te da un documento con el que reclamar si algo se desvía sin motivo.

cuéntanos tu caso y la visita técnica es sin compromiso." data-en="That written timeline also makes clear what falls outside it: if opening up reveals a corroded beam or the council asks for extra paperwork for the licence, the contingency is documented, priced and agreed before carrying on, rather than quietly adding weeks. Remember too that the Generalitat's habitability certificate is its own procedure, worth anticipating when the renovation affects the layout. If you want a realistic date for your home, tell us about your case and the technical visit is with no obligation.">Ese plazo escrito también deja claro qué queda fuera: si al abrir aparece una viga corroída o el ayuntamiento pide documentación extra para la licencia, se documenta el imprevisto, se valora y se acuerda antes de seguir, en lugar de sumar semanas en silencio. Recuerda además que la cédula de habitabilidad de la Generalitat es un trámite propio, que conviene prever cuando la reforma afecta a la distribución. Si quieres una fecha realista para tu vivienda, cuéntanos tu caso y la visita técnica es sin compromiso.

Dudas

Preguntas frecuentes

¿Cuánto dura de media una reforma integral en Girona?

Para un piso de tamaño medio, la horquilla realista es de 10 a 16 semanas de obra efectiva, a las que hay que sumar las 2 a 5 semanas previas de proyecto, licencia y encargos de cocina y carpintería. Una casa entera suele superar las 20 semanas. En pisos antiguos del Barri Vell o el Eixample conviene contar siempre con un pequeño margen para imprevistos al abrir.

¿Puedo vivir en casa durante la obra?

En una reforma integral, con la cocina y los baños fuera de servicio, el polvo, los cortes de agua y de luz y el paso de gremios, no lo recomendamos: alarga la obra y complica la convivencia. En reformas parciales por zonas sí es viable habilitar la vivienda por fases. Lo valoramos contigo en la visita técnica según el alcance real.

¿Qué pasa si aparecen imprevistos al picar?

En viviendas antiguas de Girona es habitual encontrar bajantes viejas, instalaciones sin toma de tierra o viguetas que hay que sanear. Cuando ocurre, lo documentamos, te explicamos qué implica en plazo y coste y lo acordamos por escrito antes de continuar. Nunca sumamos semanas en silencio: el imprevisto se decide contigo, no a tus espaldas.

¿El plazo que me dais es vinculante?

Sí. Tras la visita técnica gratuita cerramos el plazo por escrito dentro del presupuesto, junto con el alcance de la obra. Ese documento nos obliga a planificar en serio —encargar la cocina a tiempo y coordinar los gremios— y a ti te da respaldo si algo se desvía sin motivo justificado. Los únicos ajustes posibles son los imprevistos acordados o cambios que pidas tú durante la obra.

¿Influye la licencia del ayuntamiento en el plazo?

Bastante. Según la obra sea comunicación previa u obra mayor, el trámite en el Ayuntamiento de Girona va de unos días a varias semanas, y no se debe empezar sin él en regla. Además, si la reforma cambia la distribución, hay que prever la cédula de habitabilidad de la Generalitat. Por eso tramitamos la licencia al principio, en paralelo a los encargos, para que no frene el arranque de la obra.

Pon fecha a tu obra

Define el alcance en un minuto con el configurador y cierra el presupuesto por escrito tras la visita técnica.
